MES和ERP都上了,為什么車間還是"兩張皮"?
當前位置:點晴教程→知識管理交流
→『 企業管理交流 』
我說不氣,因為這事兒太常見了。 有個數據可能會讓不少人吃驚:國內制造業MES項目的實施失敗率高達43%。而這43%里面,真正因為"技術不行"失敗的,可能連三分之一都不到。 那問題出在哪? "通了"和"通了"是兩回事先說個我自己經歷的事。 幾年前我在一家做工業制造企業管實施,當時公司花了大半年把MES和ERP做了集成。接口調通了,數據能跑了,項目驗收報告寫得漂漂亮亮。 但真正跑起來之后我們發現:ERP下發的生產工單到了MES端,車間主任根本不認。 為什么?因為ERP里的BOM(物料清單)是按財務口徑拆的,MES需要的是按工藝路線拆的。兩套系統對"工單"的理解壓根不是一回事。 數據是通了,但業務沒通。 這就是我說的——"通了"和"通了"是兩回事。接口層面的打通是技術活兒,不難。但數據能在兩個系統之間"有意義地流轉",這背后是業務流程的對齊,這才是真正的硬骨頭

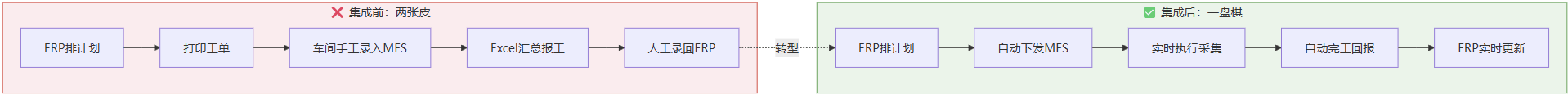

根因:三個"不一致" 我后來復盤了不少MES-ERP集成的案例,發現問題大多逃不出三個"不一致": 第一,數據顆粒度不一致。 ERP管的是"計劃",粗一點沒關系——這批訂單什么時候交、用多少料、成本多少。MES管的是"執行",必須精細到每一道工序、每一臺設備、每一個班次。 把"粗"的數據往"細"的系統里灌,不做翻譯和拆解,MES接了等于沒接。 第二,業務節奏不一致。 ERP是按天甚至按周運轉的——月度計劃分解到周計劃,再到日計劃。MES是實時的——這條產線這一秒在干什么,良品率多少,設備OEE(綜合效率)是多少。 一個"批處理"思維,一個"流處理"思維。如果集成方案沒有處理好這個節奏差,就會出現一個經典場景:ERP上午排好的計劃,到了下午車間已經因為插單改了三次,但ERP還不知道。 第三,主數據標準不一致。 ERP里的物料編碼、MES里的物料編碼、WMS里的物料編碼——三套系統,三套編碼規則。這種情況比想象中普遍得多。 我見過最離譜的一個案例:同一個零件,ERP里叫"M-200301",MES里叫"P-ZJ-0301",倉庫管理系統里叫"CK200301"。每次對賬都要一個老師傅人肉翻譯。 怎么做:三步走,別想一口吃成胖子說完病因,說治法。我的經驗是分三步走,每一步扎實了再邁下一步。 第一步:先對齊主數據,再談集成。 很多企業犯的第一個錯誤就是:MES項目一啟動就急著做接口開發。但如果主數據沒有治理好,接口做得再漂亮,跑出來的數據還是垃圾。 具體怎么做?BOM、物料編碼、工藝路線、設備臺賬——這四樣東西先花一到兩個月理清楚。不要嫌慢,這一步省下的是后面半年的返工。 我以前的做法是拉一個"主數據對齊小組",把IT、工藝、生產、倉儲的人關在一間屋里,一條一條過。很痛苦,但很有效。 第二步:先通核心流程,再擴外圍。 不要一上來就搞"全面集成"。先挑一到兩條最核心的業務流程打通,比如:

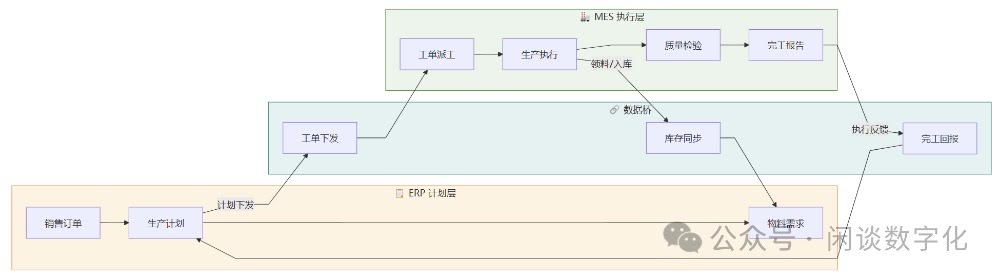

把這兩條流程跑順了,團隊對集成的理解就上了一個臺階。再往外擴展質量管理、設備管理、成本歸集這些模塊,阻力會小很多。 有家做精密機加工的企業跟我分享過他們的經驗:第一期只打通了工單和報工兩個環節,花了四個月。看起來慢,但報工數據準確率從76%提到了97%,車間主任終于不用每天花兩小時核對數據了。第二期做物料和質量集成的時候,只花了兩個月。因為數據標準、團隊協作、問題處理機制都在第一期跑出來了。 第三步:建實時數據橋,別只靠批量同步。 很多企業MES-ERP的集成還停留在"定時批量同步"階段——每小時或者每天跑一次數據同步。對于排產和庫存這種需要實時響應的場景,這遠遠不夠。 現在比較成熟的做法是用消息中間件做"事件驅動"的數據同步。比如MES端一有完工報告,立刻推送到ERP更新庫存和成本。ERP一有計劃變更,立刻通知MES調整排產。 技術上這不是什么新鮮事兒,Kafka、RabbitMQ都能干。但關鍵是:你得先想清楚哪些數據需要實時、哪些可以T+1,別搞成所有數據都實時同步——那是自找麻煩。 還有一個容易被忽略的問題 聊完技術和流程,還有一件事我覺得特別重要但經常被忽略:人。 MES-ERP集成之后,很多崗位的工作方式是要變的。以前車間統計員每天手工錄報工數據,現在MES自動采集了,這個崗位怎么辦?以前計劃員在ERP里排完計劃就完事了,現在MES會實時反饋執行偏差,計劃員要不要根據偏差動態調整? 我見過有企業技術上做得很漂亮,但一線員工不愿意用新流程,還是偷偷在用Excel。結果兩個系統的數據慢慢又對不上了,打回原形。 解決辦法其實不復雜:集成項目啟動的時候就把關鍵崗位的人拉進來,讓他們參與需求討論和流程設計。不是上線前培訓兩天就夠了——要讓他們理解"這套新流程對我有什么好處"。 說白了,MES-ERP集成不是一個IT項目,是一個業務流程再造項目。IT只是手段,流程才是骨架,人才是血肉。 寫在最后回到開頭那位汽配朋友的問題。后來我幫他梳理了一下,發現他們的MES和ERP之間一共做了42個接口,但真正在跑的只有11個。其余的要么因為數據對不上被繞過了,要么是業務流程本身就沒理清楚,接口做了也沒人用。 我跟他說了句可能不太好聽的話:"你們不是集成失敗了,是集成得太急了。" 如果你也在做MES和ERP的集成,或者正準備做,我的建議是:先別急著畫架構圖、寫接口文檔。拉上生產、工藝、倉儲的人,坐下來把流程對一遍。 哪些數據該從哪走到哪,哪些環節需要實時、哪些可以延遲,哪些崗位的工作方式會變——這些問題想清楚了,后面的技術實現反而是最簡單的部分。 你們公司的MES和ERP,現在是"真通"還是"假通"? 閱讀原文 該文章在 2026/3/5 11:03:51 編輯過 |
關鍵字查詢
相關文章
正在查詢... |
